급변하는 정책 속에 신속히 대응하고, 오직 여러분 단지의 리모델링 사업 성공을 위해 노력하겠습니다

리모델링회사의 필요성

창립총회부터 착공까지 (주)하나매니지먼트의 체계적인 리모델링 진행 프로세스를 안내합니다.

청담 두산아파트

(선정 후, 창립총회부터 착공까지 3년 3개월 소요)

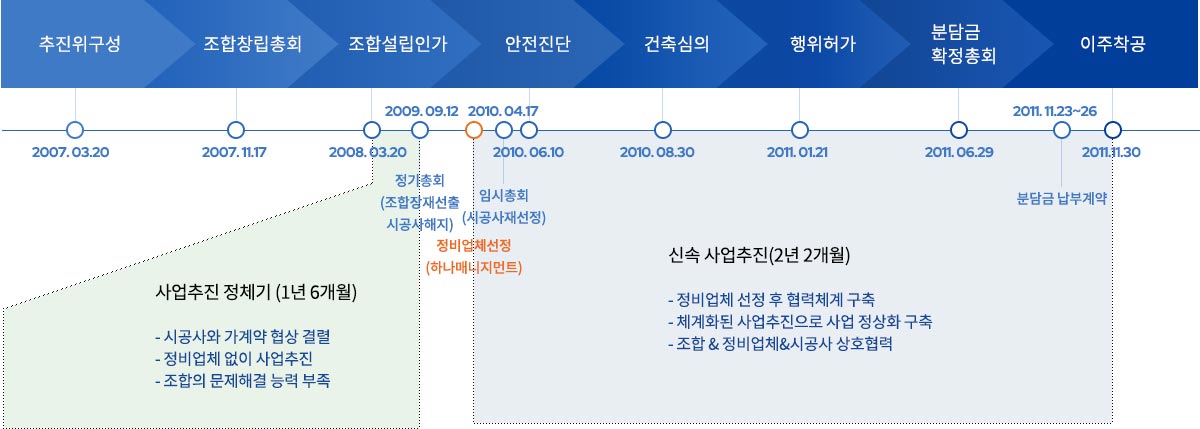

청담두산 청담두산

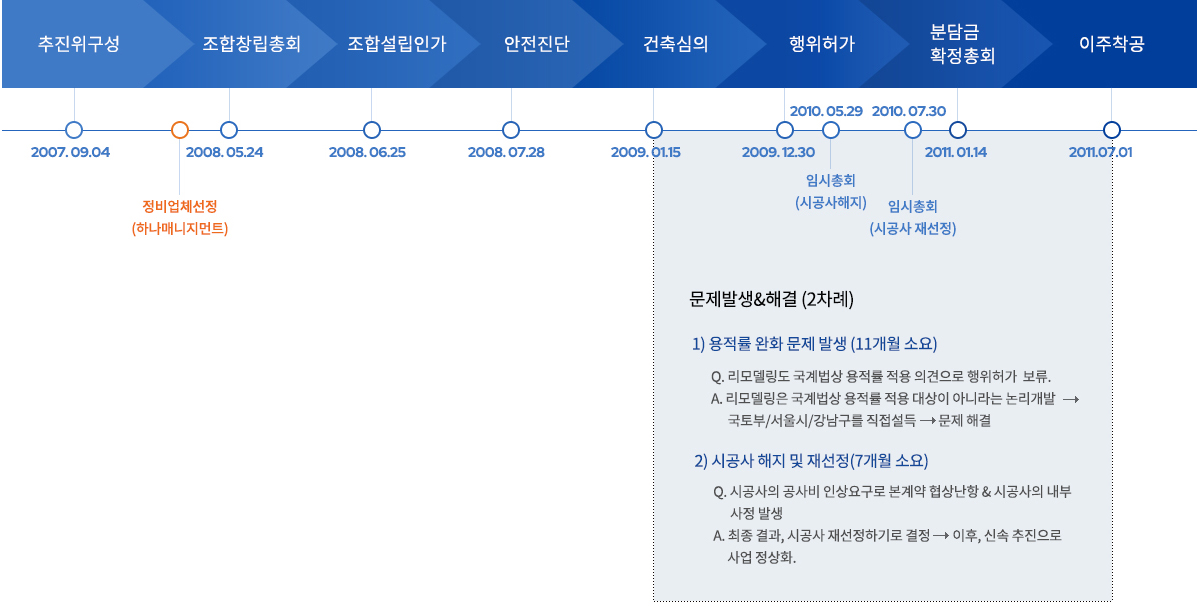

대치 2차 우성아파트

(선정 후, 창립총회부터 착공까지 2년 2개월 소요)
